河北人工智能算力中心项目中标,打造超8000P高性能智算平台
发布时间:2025-03-07作者:网翼互联阅读:0
近日,河北人工智能算力中心一期建设EPC总承包项目中标结果正式公布,由中建五局安装工程有限公司牵头,与中国建筑第五工程局有限公司、深圳中科超算技术有限公司共同组成的联合体成功中标,中标金额约32.1亿元。

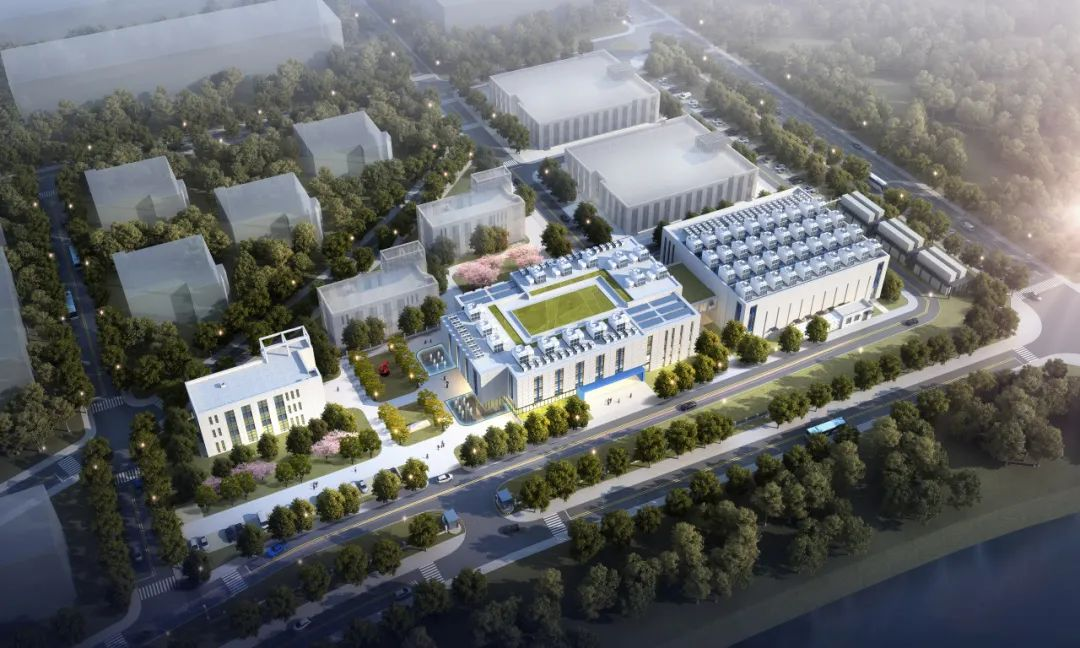

超8000P算力智算中心落地河北阜平
项目建设地点位于河北省阜平县,工程内容涵盖算力中心建设及算力设施搭建,目标打造具备单体超8000P算力资源的高规格智算中心。项目业主为河北中科超级云计算有限公司,项目建设资金由企业自筹,出资比例100%。
项目建设范围与主要内容
本项目为EPC总承包模式,建设范围包括办公楼装饰装修、算力中心工程建设、算力设施部署及相关系统集成等工作。主要建设内容如下:
1. B1栋办公楼建设
对B1栋三层办公楼进行全面装饰和功能改造,满足办公、参观展示及员工活动需求,打造集商务办公与形象展示于一体的综合楼。
2. C1栋算力中心工程建设
对C1栋两层建筑实施改造和建设,打造符合国家A级机房标准的算力中心。C1栋单层面积约2500平方米,总建筑面积约6270平方米(含加建部分)。具体规划包括:
一层:供配电设备用房、接入间及辅助功能区;
二层:核心算力机房;
屋面层:布置空调外机及相关配电间。
3. 高标准算力设施建设
项目拟部署不少于520个单机柜功率25kW的高密机柜,不少于120个单机柜功率12kW的标准机柜,以及不少于20个单机柜功率25kW的测试机柜,并配置相应辅助功能区。整座算力中心全年PUE控制在1.25以下,充分体现绿色节能优势。
交付与工期要求
项目总工期紧凑,整体建设分为两部分:
工程建设部分(包括设计、施工及测试),总工期为5个月;
算力设施建设部分(包括设备采购、方案编制、集成、调试测试等),工期为3个月。
所有工作自EPC总承包合同签订之日起计,确保项目顺利完成并达到预期运行目标,最终通过验收并整体移交。
项目亮点
采用EPC总承包模式,覆盖从设计、采购、施工到调试全流程;
引入高功率密度机柜与先进智算平台;
绿色低碳设计,全生命周期能效管理,力争打造行业标杆级算力中心;
面向AI训练、大模型推理等前沿算力需求,助力河北省数字经济高质量发展。
