北京万界(高台)智算中心一期完成基础施工,10月迎主体封顶

发布时间:2025-08-11作者:网翼互联阅读:0

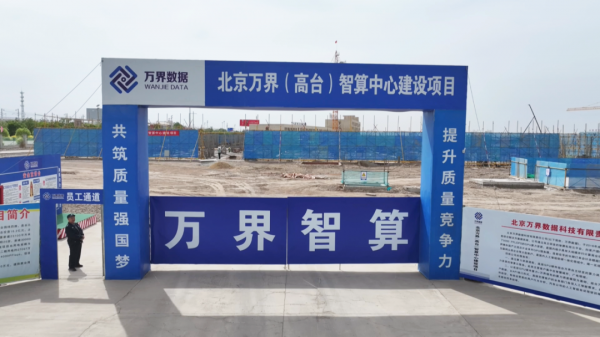

北京万界(高台)智算中心项目一期基础部分已顺利完工,主体工程预计将于今年10月封顶。该项目位于甘肃省张掖市高台县,由北京万界数据科技有限责任公司投资建设,总投资达50亿元,是布局西北地区的重要数字基础设施工程。


项目规划总占地120亩,分三期推进,全部建成后,总算力规模预计将不低于23,000 PFlops(半精度理论峰值),将成为区域领先的大规模智能计算平台。

三期建设规划

  • 一期工程:投资9.7亿元,占地30亩,建设23,100平方米智算中心,容纳超1,000个高功率机柜,计划2025年11月竣工。

  • 二期工程:投资9.5亿元,占地25亩,建设20,000平方米智算中心,配置1,000余个高功率机柜,预计2026年5月完工。

  • 三期工程:投资30.8亿元,占地65亩,新建总面积50,000平方米的智算中心两栋,部署2,700余个高功率机柜,并建设配套变电站和输电线路,计划2026年4月开工,2027年8月竣工。

作为西北地区数字新基建的重要组成部分,北京万界(高台)智算中心将大幅提升区域数据处理与智能计算能力,为高台县及甘肃省的产业升级和数字经济发展提供强劲支撑。
